Puntarenas

Informe del MOPT: Soluciones provisionales para daños en atracadero de Ferry

El articulo continua después del anuncio
El artículo continúa debajo del anuncio

El Ministerio de Obras Públicas y Transportes ha proporcionado un detallado informe sobre las medidas necesarias para la reanudación provisional del servicio de ferry en Paquera, tras realizar inspecciones debido a daños ocurridos recientemente.

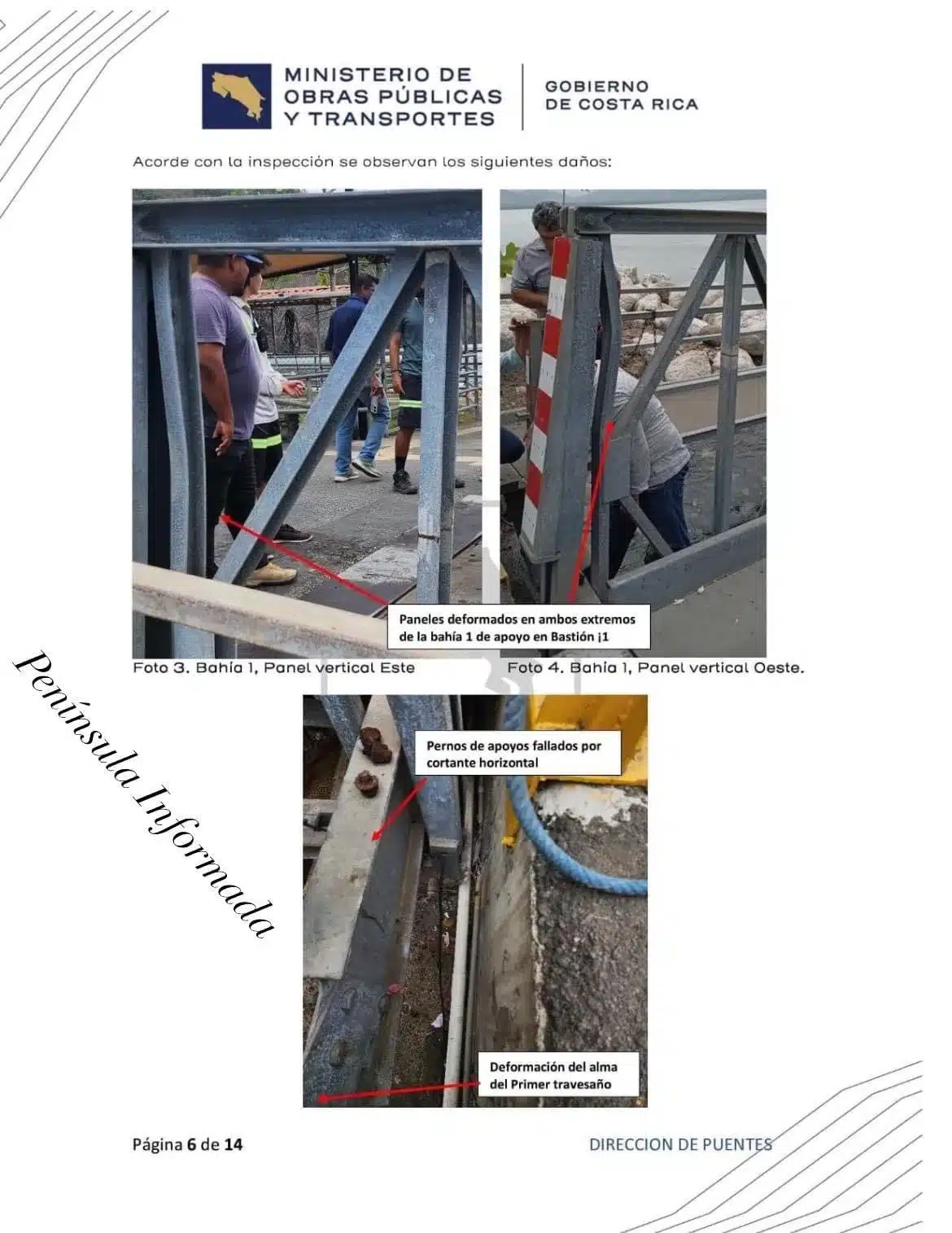

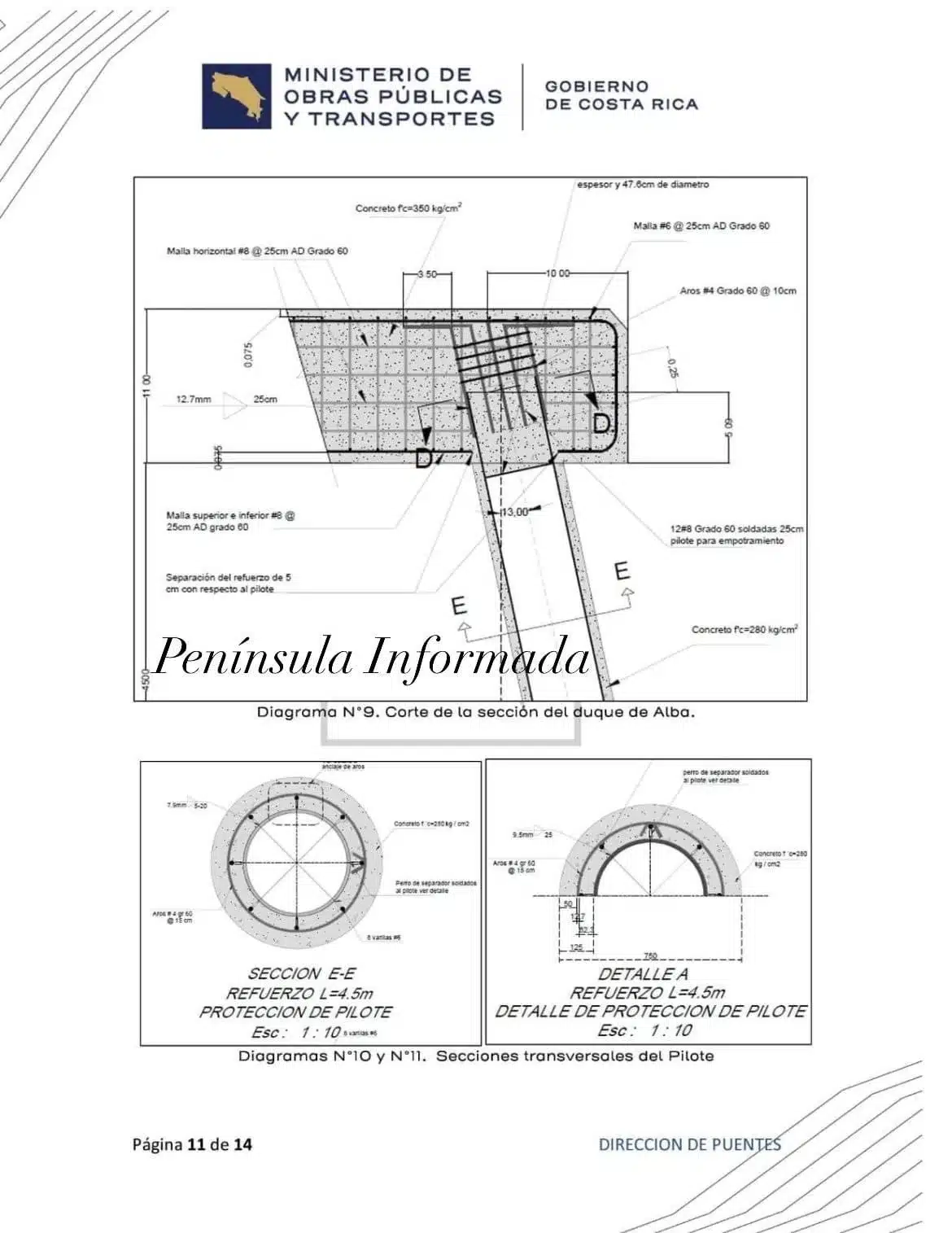

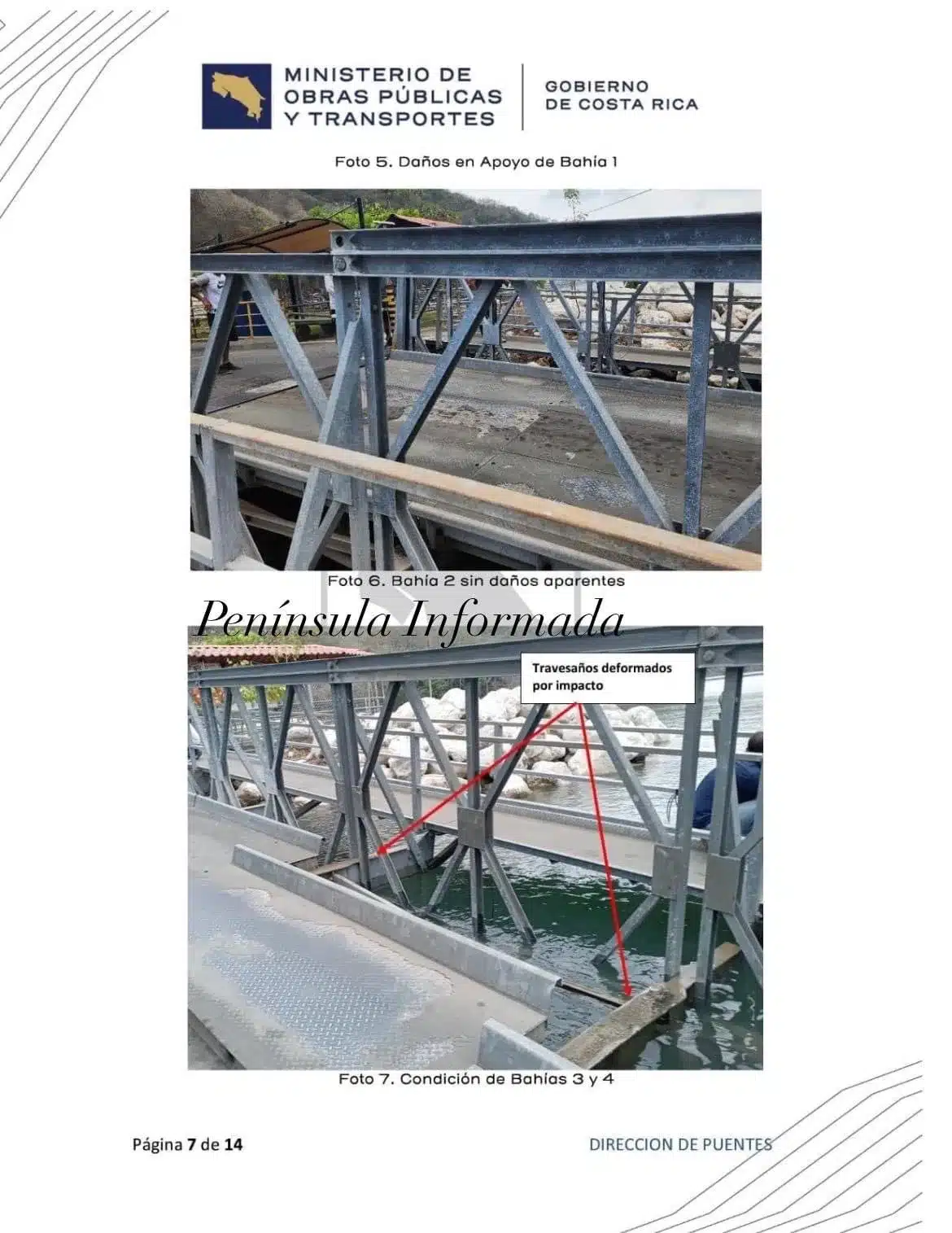

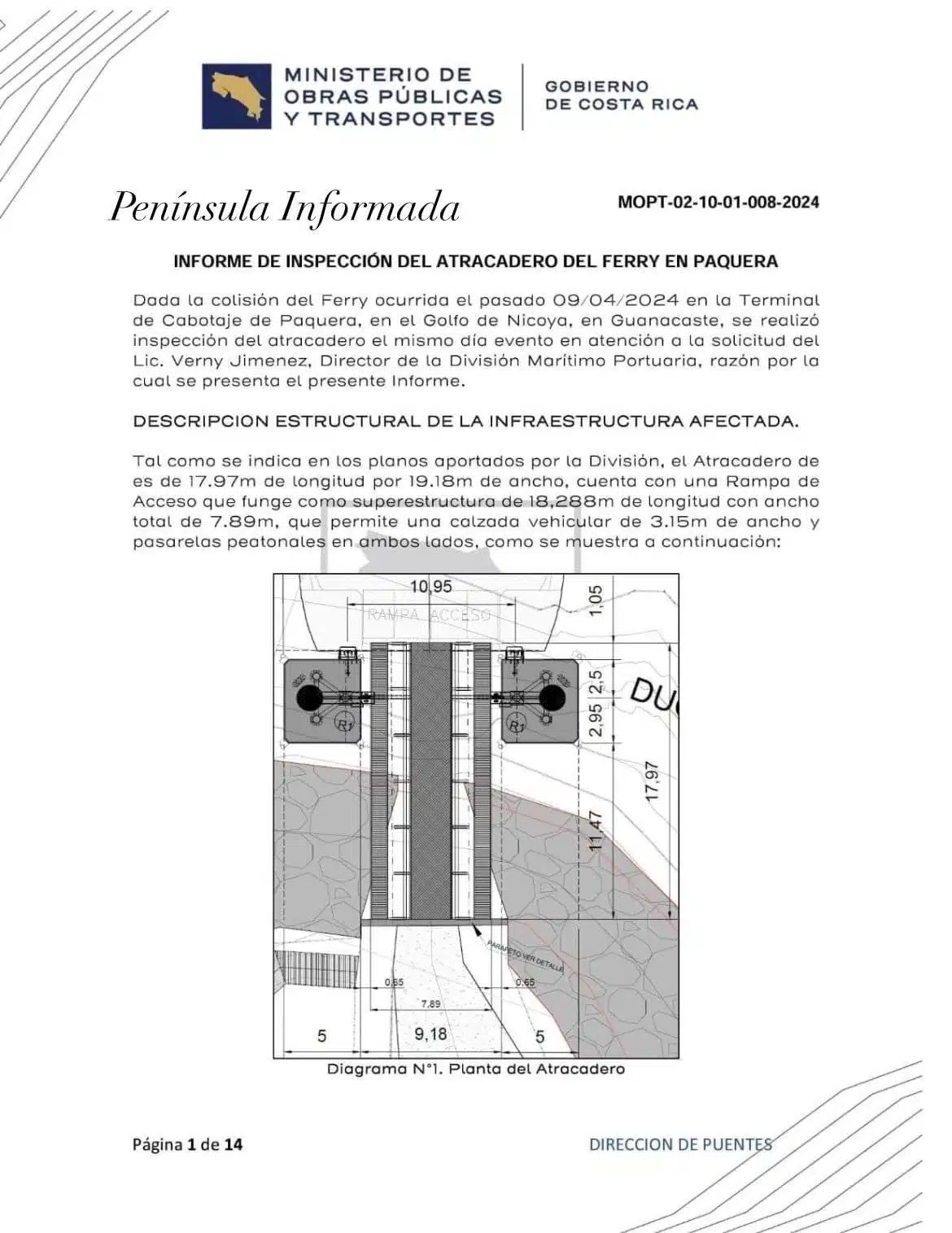

Según el informe, uno de los pilotes existentes en el Duque de Alba oeste ha fallado por cortante, lo que inicialmente estimaría una reducción del 25% en la capacidad estructural del duque.

El artículo continúa debajo del anuncio

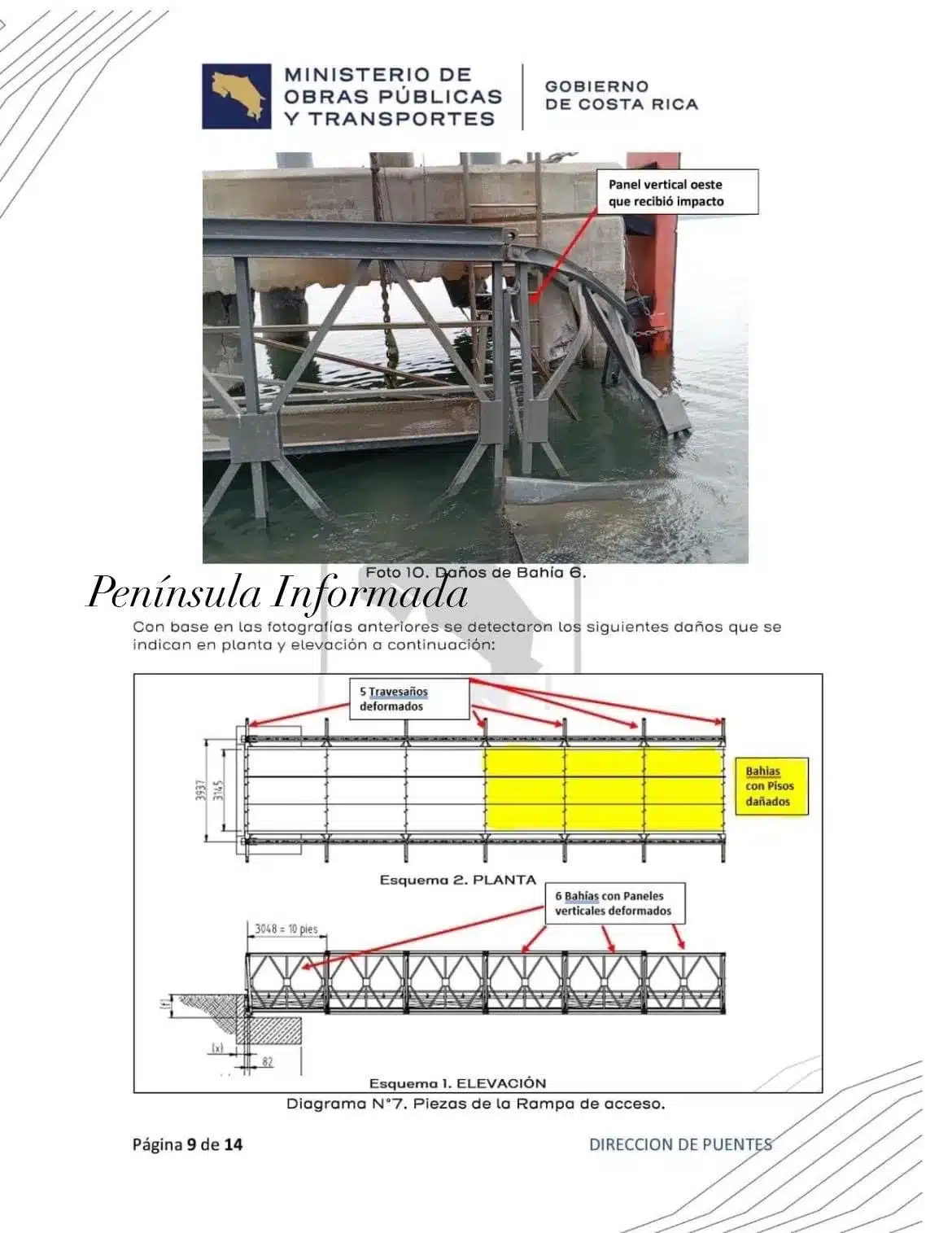

Sin embargo, esta reducción se ve incrementada debido a que el impacto de la colisión fue absorbido por todos los pilotes, lo que modificó la compactación del suelo, reduciendo los vacíos y disminuyendo el punto de empotramiento virtual.

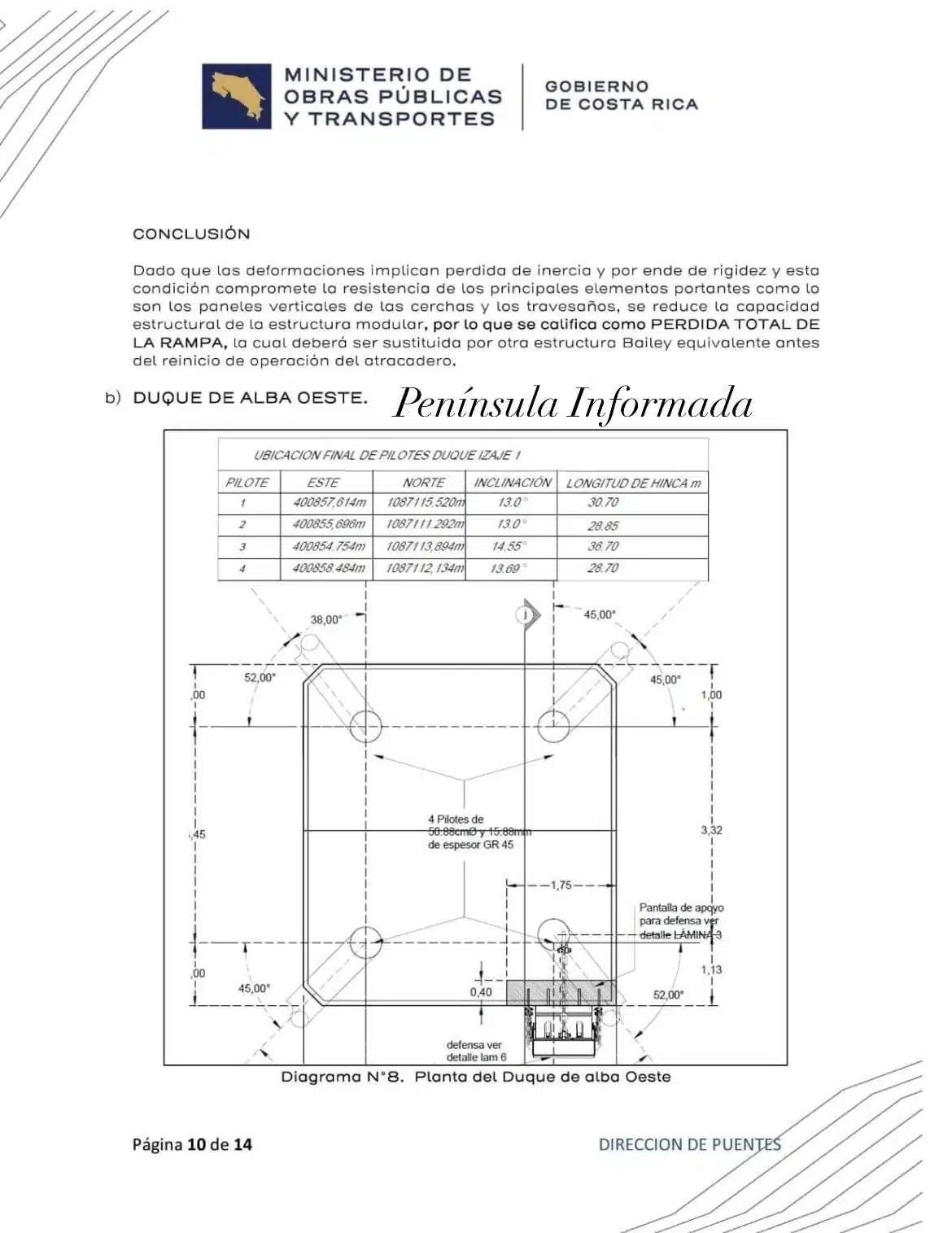

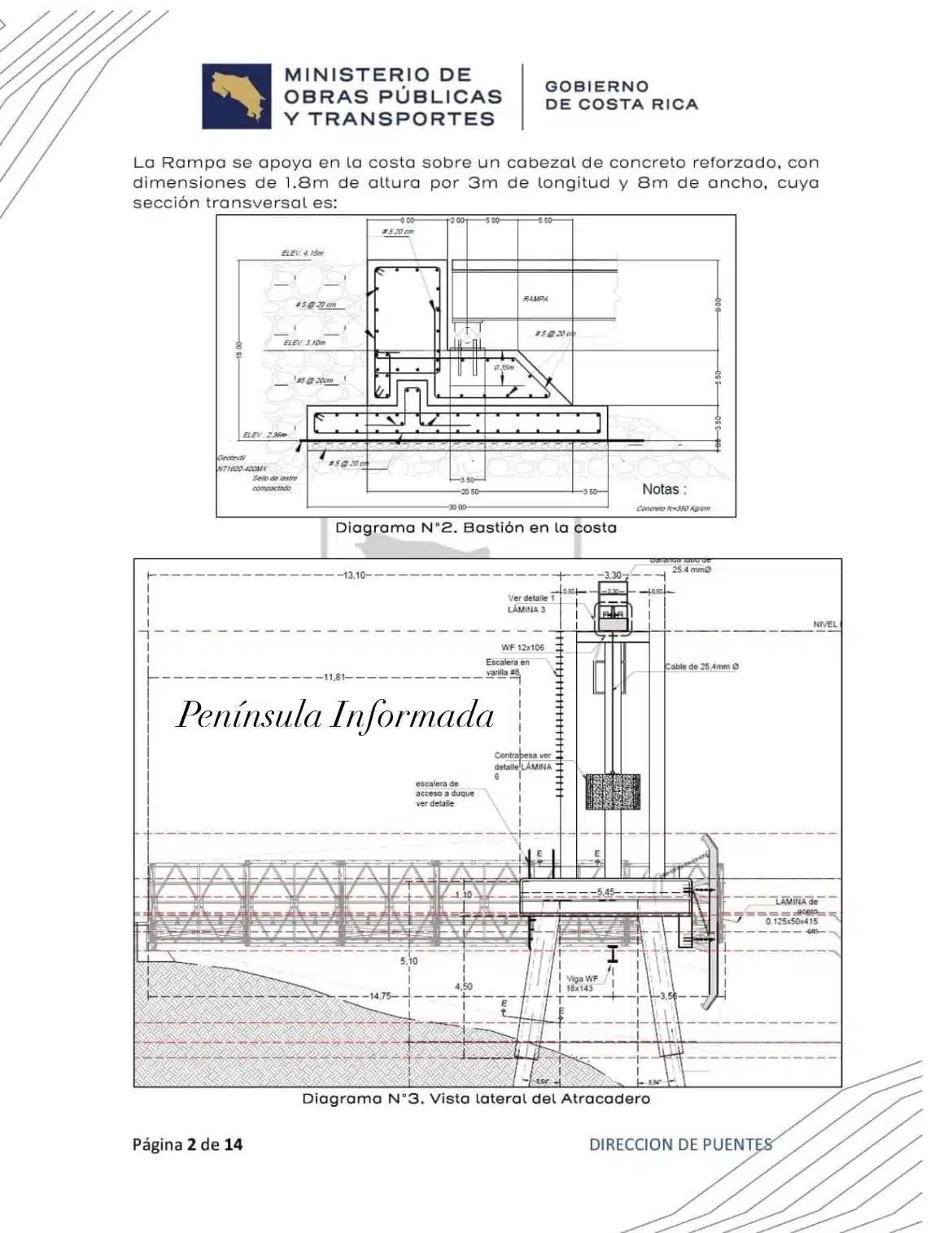

Esto ha llevado a una reducción adicional en la capacidad de carga por fricción de los pilotes restantes. Para restituir la capacidad estructural, se propone reconstruir la plataforma de concreto para hincar 2 pilotes adicionales, además de los 4 pilotes originales, con diámetro y profundidad similares.

El artículo continúa debajo del anuncio

Mientras se tramitan las pólizas de las empresas aseguradoras, y con el objetivo de restablecer el servicio de cabotaje del ferry en el menor plazo posible, se plantea una intervención en dos fases.

La Fase 1 implicaría una reparación provisional del pilote afectado por cortante y la sustitución de la rampa con una estructura modular prestada por la administración.

El artículo continúa debajo del anuncio

Esta estructura modular, tipo Bailey del fabricante ACROW, tendría una longitud de 18.288 metros y una calzada extrancha de 4.20 metros, diseñada para soportar la carga viva vigente HL-93, equivalente a un camión de tres ejes de 40 toneladas. La instalación de esta rampa se realizaría en un plazo máximo de 3 días.

La Fase 2, posterior al período de cierre del paso por el puente sobre el Río Tempisque en Ruta 18, involucraría tres actividades principales: la devolución de la rampa prestada por la administración, la instalación de una nueva rampa de acuerdo con los planos constructivos originales y la reconstrucción del Duque de Alba oeste, agregando 2 pilotes adicionales a los 3 existentes, con diámetro y profundidad similares.

Estas medidas fueron indicadas por la Ingeniera María Ramírez González, directora de la Dirección de Puentes del MOPT, con el objetivo de garantizar la seguridad y la funcionalidad del servicio de ferry en Paquera.

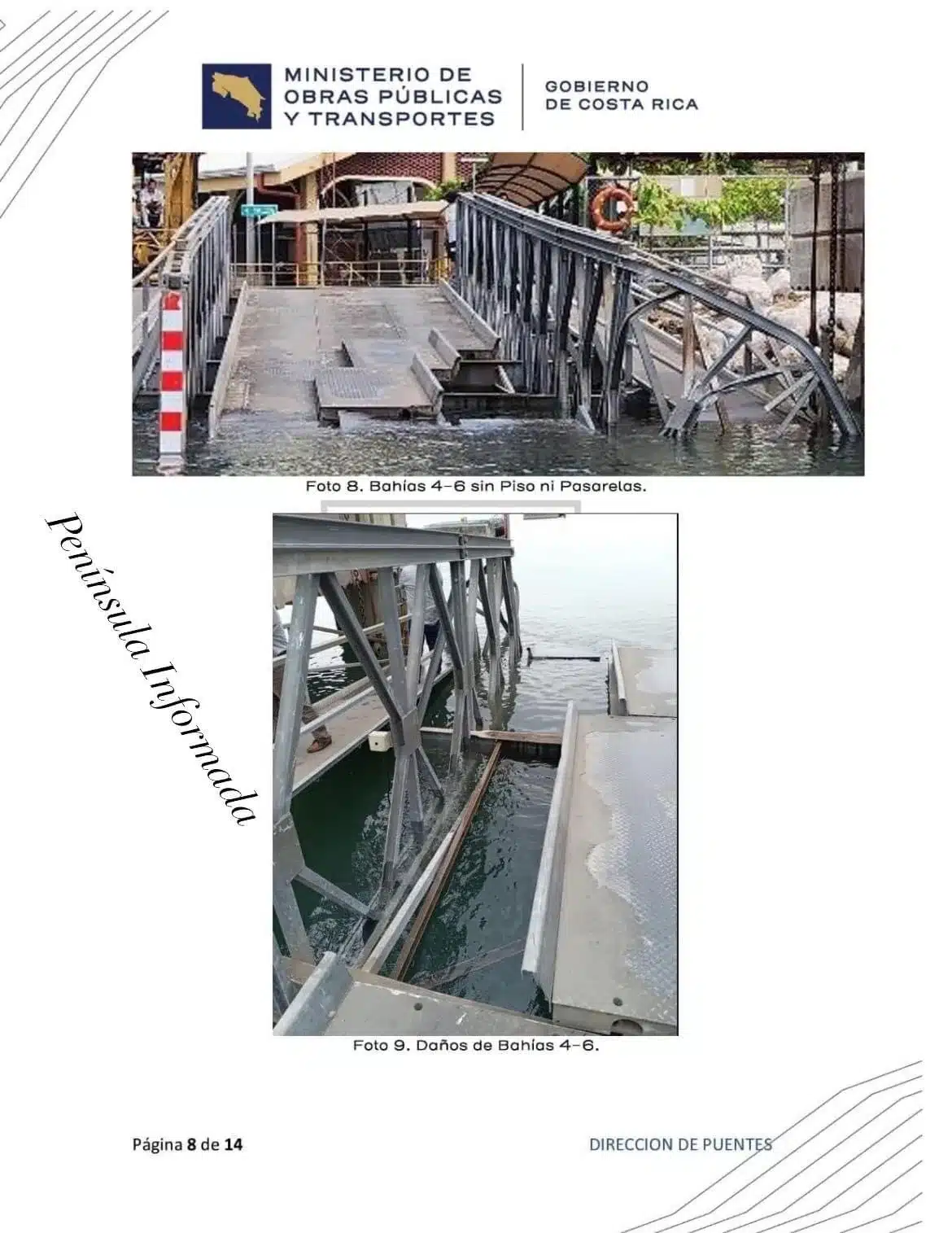

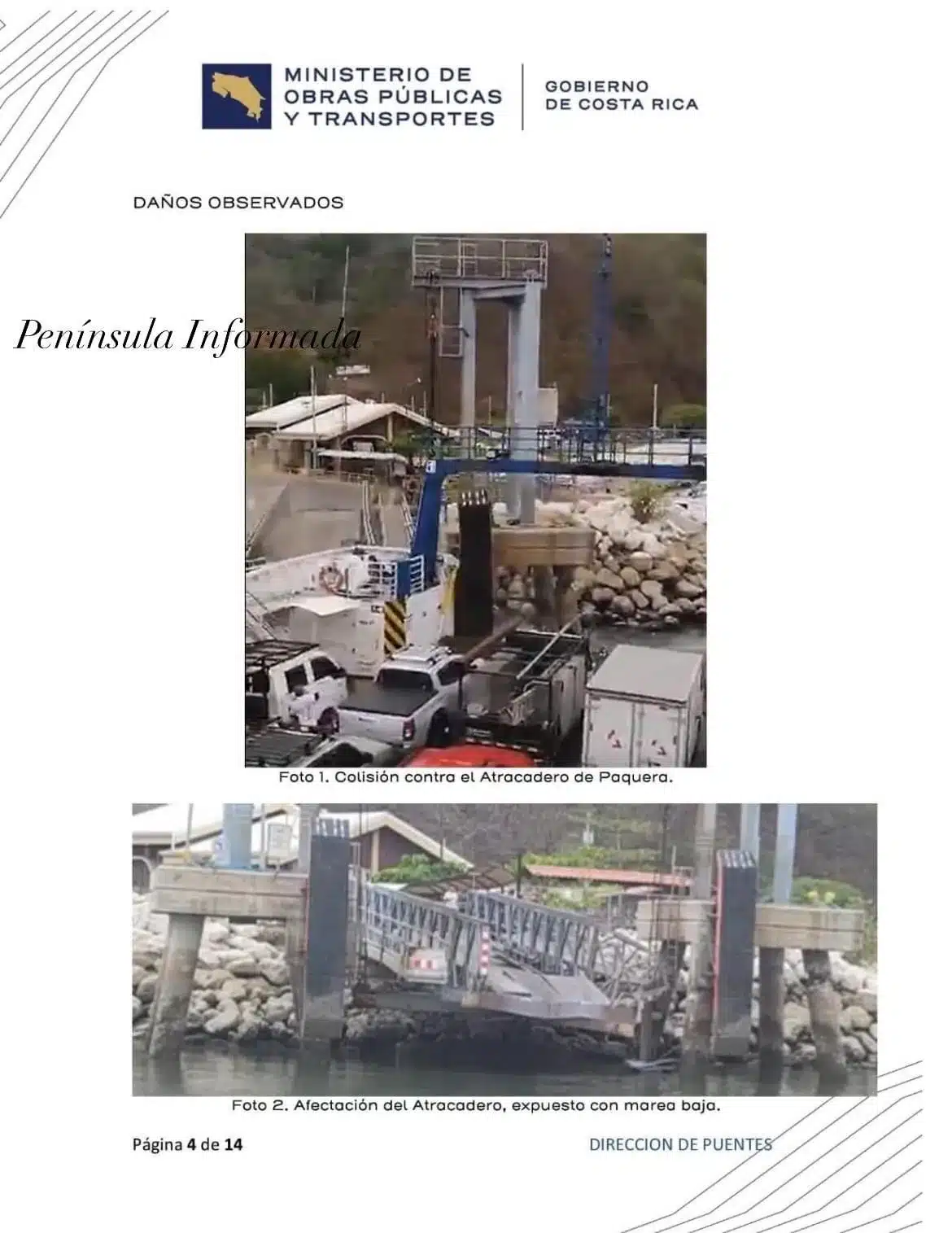

FOTOS:

El artículo continúa debajo del anuncio

El artículo continúa debajo del anuncio
Botón volver arriba
